中俄东线天然气管道工程呼兰河定向钻穿越工程整体贯通

时间:2020-04-10
近日,中俄东线天然气管道工程(明水-哈尔滨支线)呼兰河定向钻穿越一穿顺利完成管道回拖。至此,4600米呼兰河定向钻穿越工程整体贯通。
中俄东线(明水-哈尔滨支线)呼兰河定向钻穿越工程设计分两段实施,其中定向钻二穿穿越主河槽及南岸大堤,水平长度为2783米,已经于1月26日完成管道回拖。定向钻一穿穿越北岸大堤及河滩地,水平长度为1881米,主管管径尺寸为D559×14.2毫米。

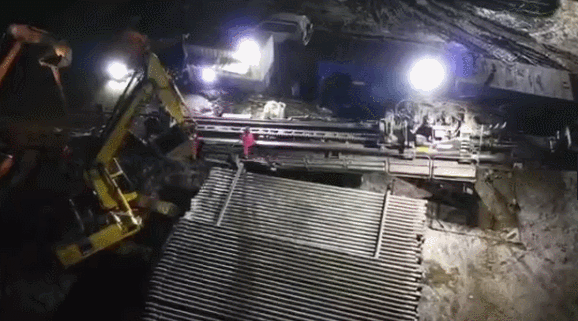

施工现场
施工期间除了克服复杂多变的地质情况、极寒天气的施工环境等带来的问题和困难,又突遇新冠疫情来袭。由于全国疫情形式严峻,疫情防控成了施工进程中的阻击战,项目全员落实管道公司与管道局党委的各项决策部署和指示,积极行动,组织网络视频会议,制定防疫方案,成立疫情防控小组,及时向一线员工普及新冠疫情防控知识,多渠道为一线员工筹集口罩、酒精等紧俏物资,企地联动,积极协调,为管道施工安全、平稳、及时、有序开展复工做好了保障,为后续管道回拖工作也做足了准备。
呼兰河定向钻穿越的整体贯通为后续连头、试压、吹扫提供了有利条件,确保项目整体如期贯通。

关于——中俄东线天然气管道

中俄东线是我国首条采用1422毫米直径、12兆帕压力、X80高钢级的长输天然气管道,也是单管输量最大的跨境长输天然气管道。管道起自俄罗斯东西伯利亚,由布拉戈维申斯克进入我国黑龙江省黑河。其中,我国境内段新建管道3371公里,利用已建管道1740公里,途经黑龙江、吉林、内蒙古、辽宁、河北、天津、山东、江苏、上海9个省(区、市)。2020年,该管道输气量约50亿立方米。随着今后中段和南段的陆续建成投产,输气量将逐步提升至每年380亿立方米。
中俄东线跨境段由中方施工,是我国首条穿越国境的盾构隧道。而中俄东线俄方境内段“西伯利亚力量”管道约3000公里,目前已完成一期工程2200公里

项目背景
中俄关于天然气管道的谈判最早可追溯到1994年中俄两国签订天然气管道修建备忘录。但直到2014年5月21日,中石油集团和俄罗斯天然气工业股份公司才终于结束马拉松式的谈判,在上海签署了《中俄东线供气购销合同》,期间整整跨越了20年。


项目意义
- 东线天然气管道是中俄能源合作的标志性项目,也是双方深度融通、合作共赢的典范。
- 中俄东线全线建成后还可与西气东输、陕京系统、东北管网系统实现互联互通,对加快形成“全国一张网”格局意义重大,有利于提高资源的灵活调配能力。
